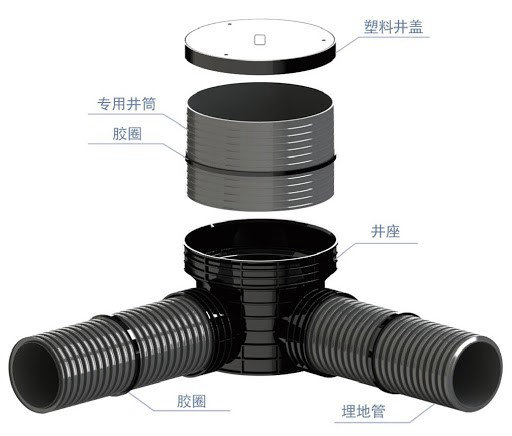

1、塑料检查井的连接方式
井座与井筒和埋地管道的连接,均采用橡胶圈柔性连接,以适应地面沉降。
2、开挖井坑与铺设基础

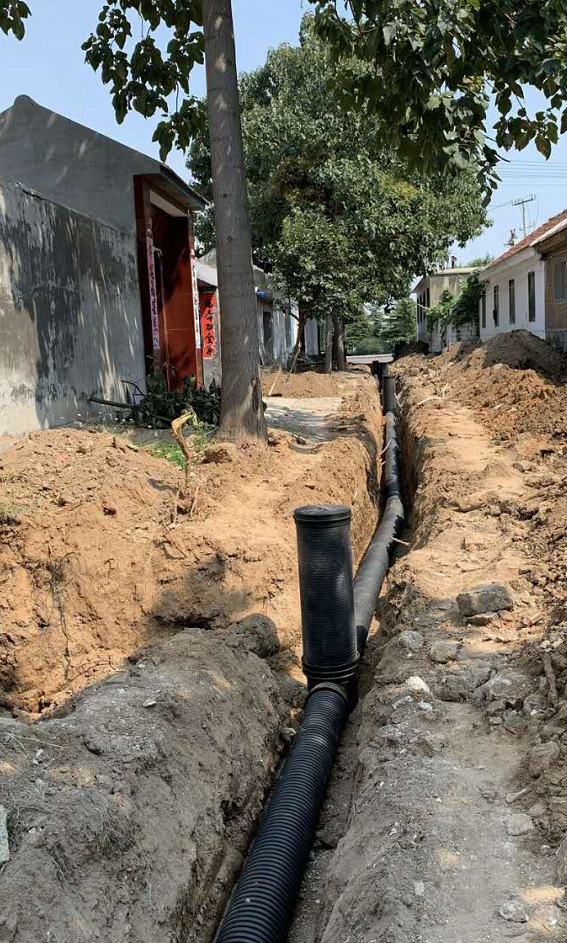

(1)井坑开挖应与管沟同时开挖,开挖时井座主管线应与管沟中管道在同一轴线。
(2)井坑边坡应与管沟边坡一致。
(3)井坑底开挖净尺寸不应小于《建筑小区塑料排水检查井应用技术规程》(CECS227:2007)表中7.2.1的规定。
(4)有沉泥室雨水检查井井坑应根据选用的规格局部开挖沉泥室深度。
(5)井坑开挖应根据选用的规格,考虑井座主管线偏置因素,偏置端的坑壁应与管端平齐。
(6)检查井基础应根据当地地质勘察资料和回填土下曳力经计算确定,当无资料时,可按照《建筑小区塑料排水检查井应用技术规程》(CECS227:2007)。
3、检查井接管安装

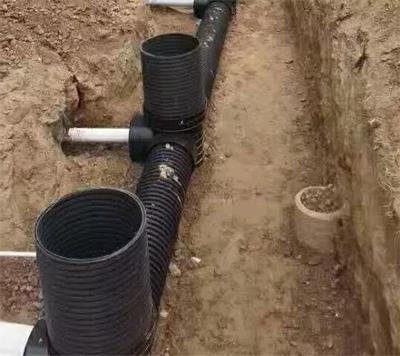

(1)检查井井座与管道连接安装顺序应先从接户管上游段起始安装,按照井-管-井顺序安装,逐渐向下游支管延伸。
(2)井座接头与管道连接施工方法应与同类型接头的管道连接施工方法一致。
(3)井座与汇入管、排水管连接需要变径,采用异径接头时,当汇入管管径小于井座接口管径时,应管顶平接;井座出管接口大于下游管道时,管道连接应管内底平接。
(4)马鞍接头的安装,应根据井筒尺寸和连接管道的直径采用专用工具在井壁上开孔,孔洞周围边缘应平整,安装马鞍接头不得倒坡。
(5)在地下水位较高或雨季施工期间,在管道(含检查井)安装完成(但尚未进行灌水试验)时,应采取防止井体上浮的技术措施。
4、检查井井筒的安装
(1)井筒的长度应为井座连接井筒的承口底部至设计地面的高度减去井筒顶至地面的距离。当地面或路面标高难以精确确定时,井筒长度可适当预留余量。
(2)井筒插入井座应保持垂直,井筒插入时,不得使用重锤敲打,应采用专用的收紧工具。
(3)井筒安装后,上口应做临时封堵。
5、检查井井盖的安装
(1)井筒安装前精确测量井筒长度,按照《建筑小区塑料排水检查井应用技术规程》(CECS227:2007)表7.6.1切割井筒多余部分。
(2)安装井盖应安装检查井的输送介质确定,污水井盖与雨水井盖不得混淆。
(3)有防护盖座的污水检查井的井筒上还应安装内盖。
6、井坑回填
(1)井坑回填应在管道和检查井等验收合格后与管道沟槽的回填同时进行。
(2)回填土不得采用淤泥、垃圾和冻土等,并且不得掺杂石块、砖及其他带有棱角的硬块物质。
(3)回填土应分层夯实,对称回填,回填中不得造成井筒位移或倾斜。
7、闭水试验
(1)闭水试验应在管道、检查井安装验收合格后进行。
(2)闭水试验应在检查井未接管道或无需测试管道的接口均进行封闭后进行。
(3)闭水试验的试验水头应按埋地塑料管道工程的闭水试验方法进行。
8、塑料检查井的清通与维护。
(1)管道疏通易采用专业疏通机械实施水力清通。
(2)雨水检查井内淤泥、砂的轻掏,宜采用机械吸泥工具实施清理,如采用人工清理时,应采用专用清掏工具。
(3)检查管道淤泥情况,应采用检查镜目测,不得下井探测。
